建築レポート | アパート(販売実績) |
アザーレ・パッシオ宮崎台

アザーレ・パッシオ宮崎台

24.03.26

東急田園都市線「宮崎台」駅徒歩9分の場所で共同住宅の建築が始まりました。これから不定期にレポートしていきますね。

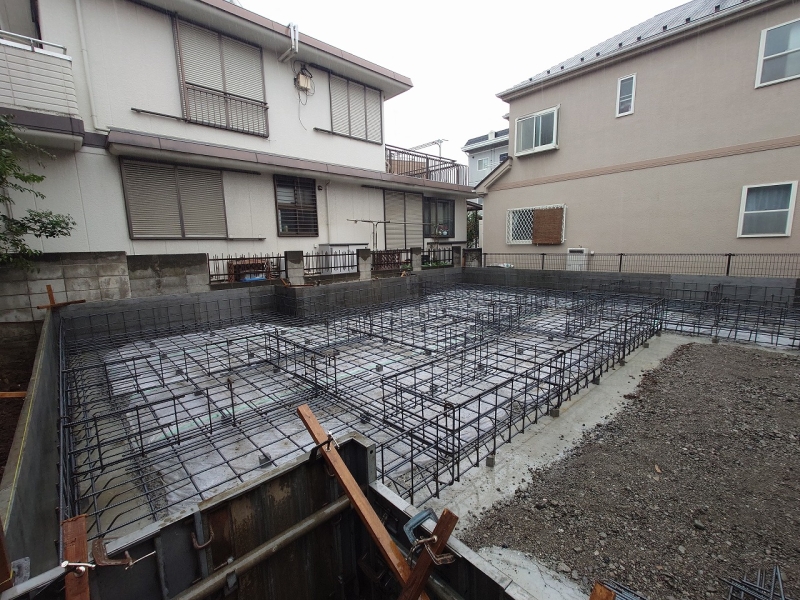

配筋検査が無事、終了しました。

■配筋検査とは?
基礎の鉄筋が正しく配置されているか、本数に間違いはないか、ずれはないか、といった点をチェックする検査のこと。

24.04.01

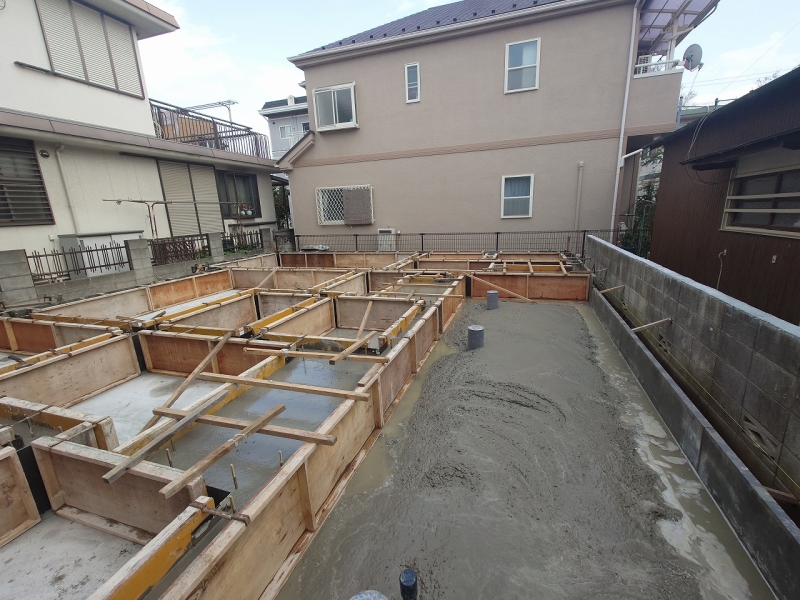

現在、基礎立ち上がりを打設中です。
打設後は数日の養生期間を設けます。

24.04.05

養生期間が終わり、打設した基礎の枠をバラしました。(写真左側)

写真の右側は鉄骨階段を施工する場所の基礎を打設しているところです。

24.04.10

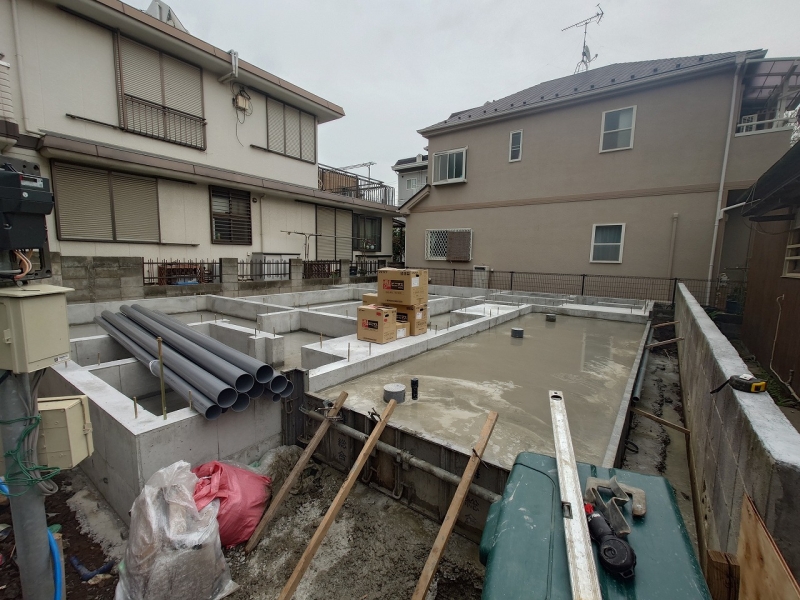

基礎の養生期間も終わり、木枠を解体しました。
ただいま、先行配管中です。

■先行配管とは?
建造中の建物の壁内に配管をあらかじめ設置する施工方法です。外回りや床下に給水・排水などの配管工事をする工程で、床ができた後だと、狭いスペースでの作業になるため効率も落ちるので、土台敷き前に設備配管工事をするのが一般的です。

24.04.26

屋根葺きが終わりました。
5/1から大工工事が始まります。

24.05.06

予定通り、5月1日から木工事が始まりました。

今年4月入社の大工志望の新入社員3名も現場入りし、
ベテランの大工さん監督のもと間柱と墨打ちを行いました。

■間柱とは?
「間柱」とは柱と柱の間にある小柱のことで、建物の構造を支える柱とは役割が異なります。柱と柱の間に入れる垂直材のことで、主に壁の下地材に使われます。下地材があると棚などを取り付けるときにしっかりと釘を打ち込むことができます。

■墨打ちとは?
コンクリートや木材にチョークや墨壺、墨糸、墨刺で柱芯等の線や印を付ける作業のことをいいます。

24.05.15

指摘事項なしで防水検査が完了しました。

■防水検査とは?
貫通部の防水処理などを確認して、雨漏りなどが起きないように第三者機関に検査をしてもらいます。

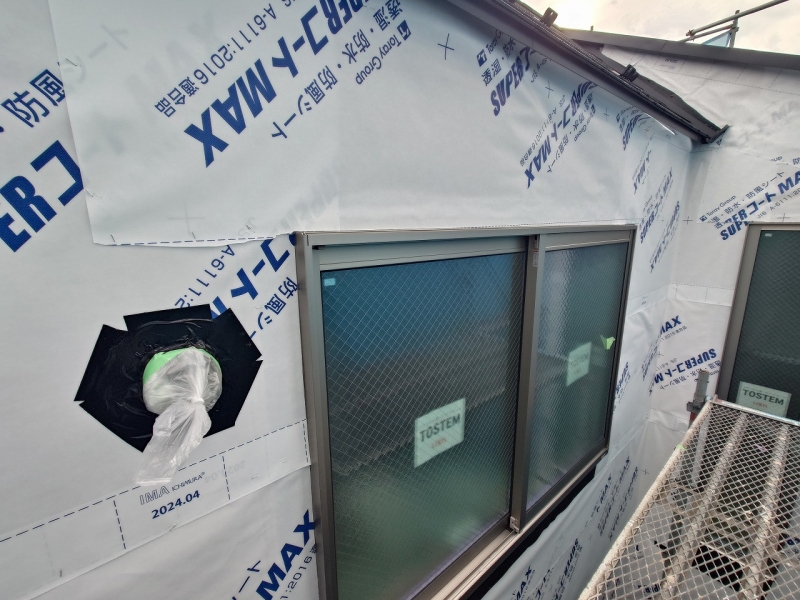

24.05.30

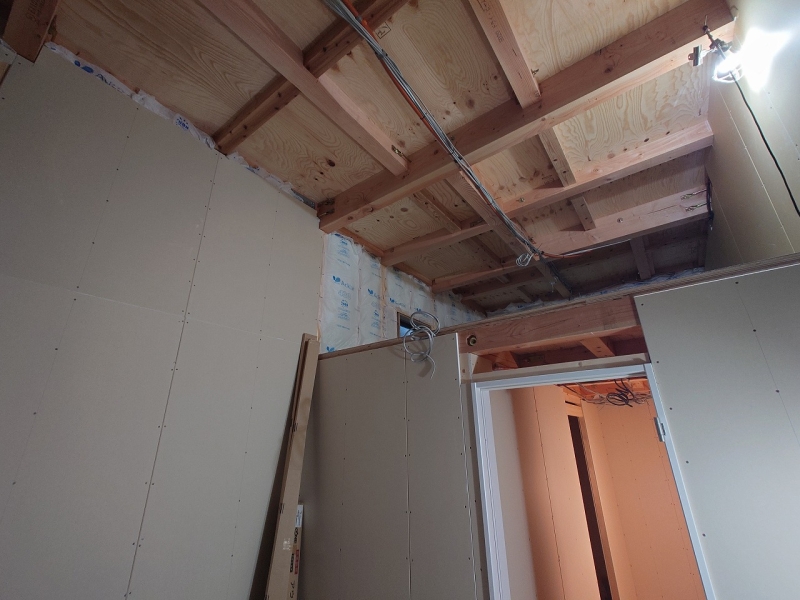

室内はボード施工中、屋外では外壁サイディング中となります。

24.06.24

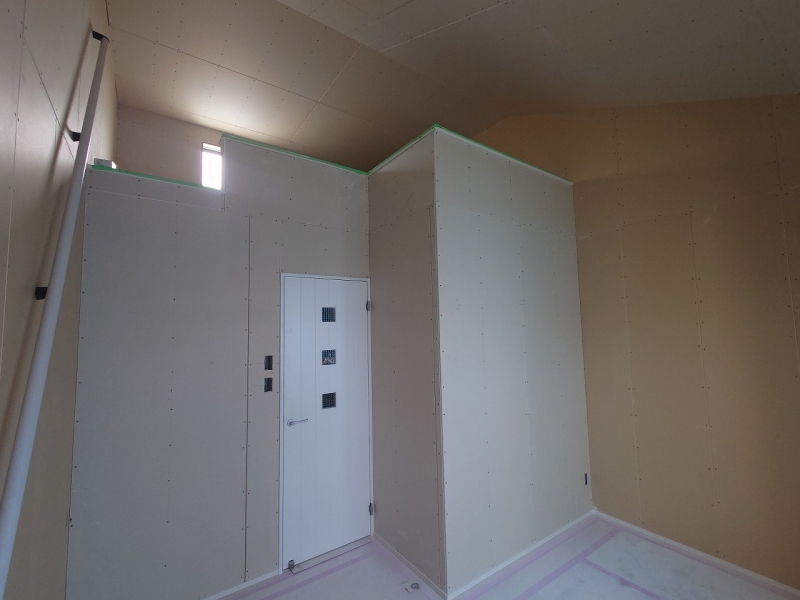

木工事が完了しました。
大工志望の新入社員3名は木工事が終わったので、
次からは別の現場で作業することになります。

6/27足場を解体し、翌日6/28に鉄骨階段施工予定です。
内装の壁紙などは7/2から施工開始予定です。

24.07.05

予定通り、足場の解体、鉄骨階段の取り付けが終わりました。

室内は現在、クロス工事(壁紙貼り)を行っています。

24.07.18

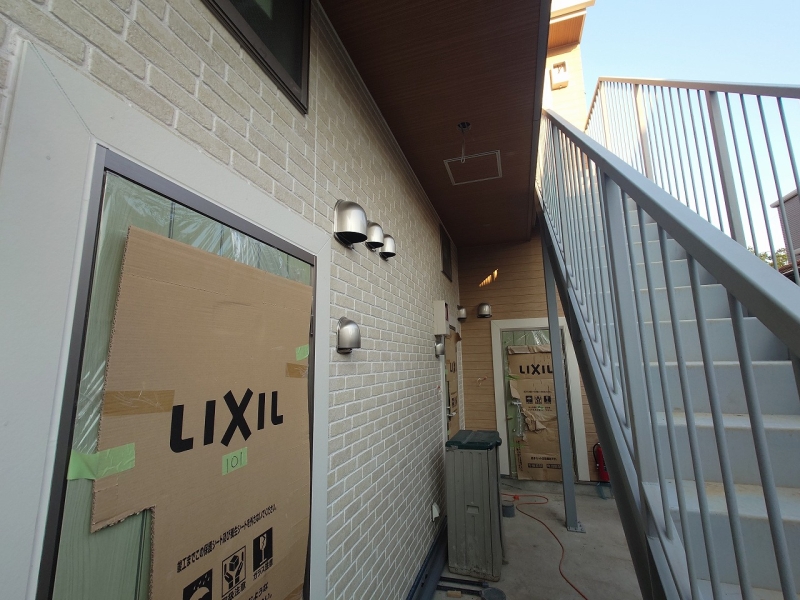

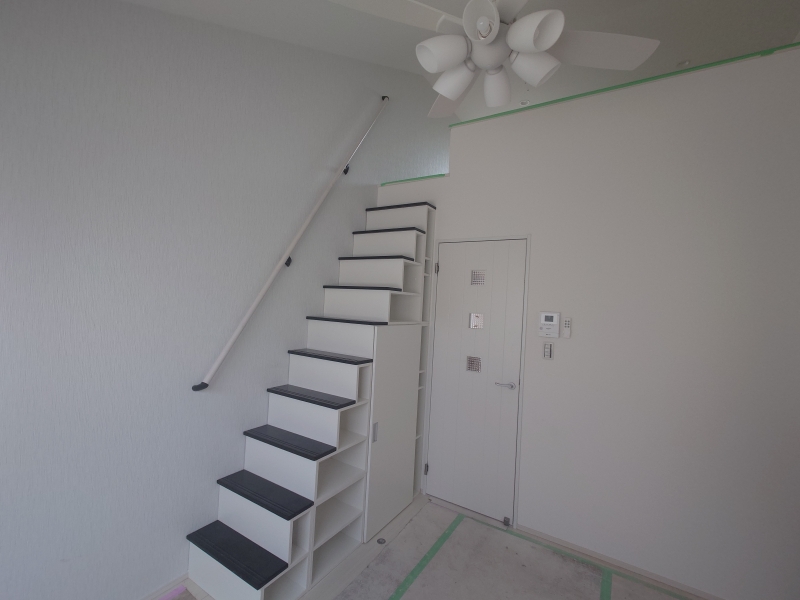

キッチンや家具階段の設置が完了しました。

今回採用した家具階段はアゼリアホームがよく使う
家具階段とは仕様やデザインが異なり、踏面が別で階段についています。

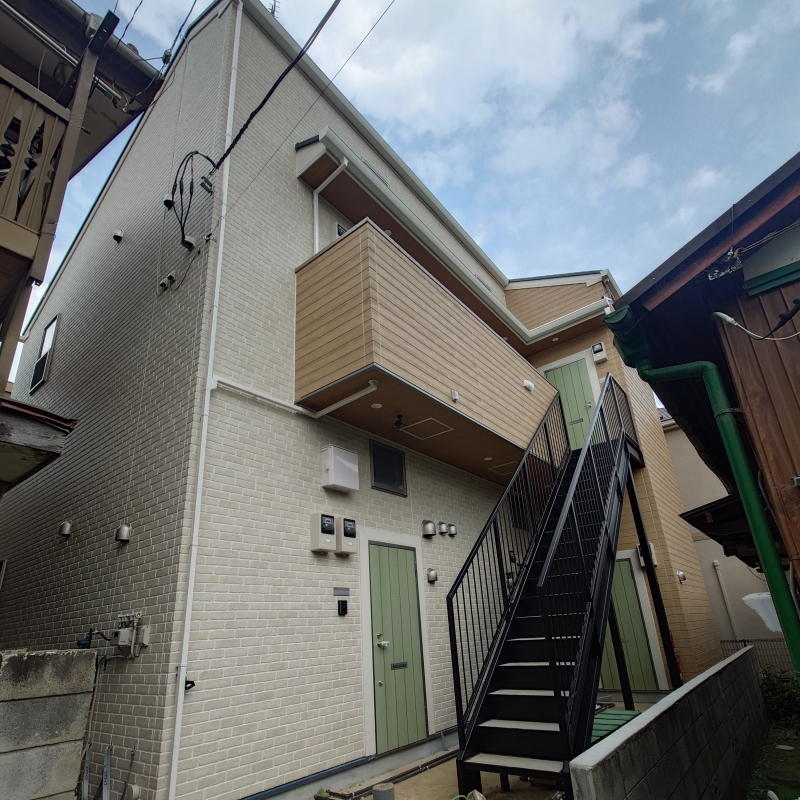

24.8.6

完了検査が無事に終わり、残すは外構工事のみとなりました!

GOTOP
