【東京都町田市】新築建売住宅 施工事例|鶴川駅エリアの建築レポート

東京都町田市、小田急線「鶴川」駅バス6分・停歩6分の立地に、駐車スペース付き新築建売住宅の建築がスタートしました。

本ページでは、町田市での新築戸建て建築工程を、基礎工事から竣工までご紹介します。

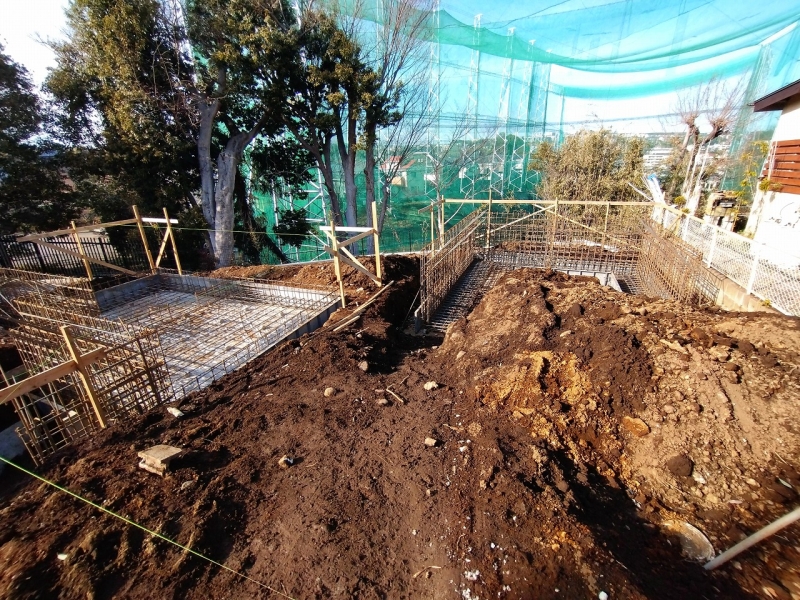

2024.02.24|基礎工事|配筋工程

現在は基礎工事中です。
基礎工事は大きく以下の流れで進みます。

①地縄張り・遣り方
②掘削
③砕石敷き
④捨てコンクリート
⑤配筋(現在)
⑥型枠・コンクリート打設
⑦型枠解体・仕上げ

建物の耐久性を支える重要な工程です。

2024.04.18|配筋検査合格|第三者機関チェック

防湿シート敷き込みと配筋組み立て完了後、第三者機関による配筋検査を実施。

鉄筋の本数・配置・かぶり厚さが設計図通りかを確認し、無事合格しました。

基礎の品質を確保する大切な検査です。

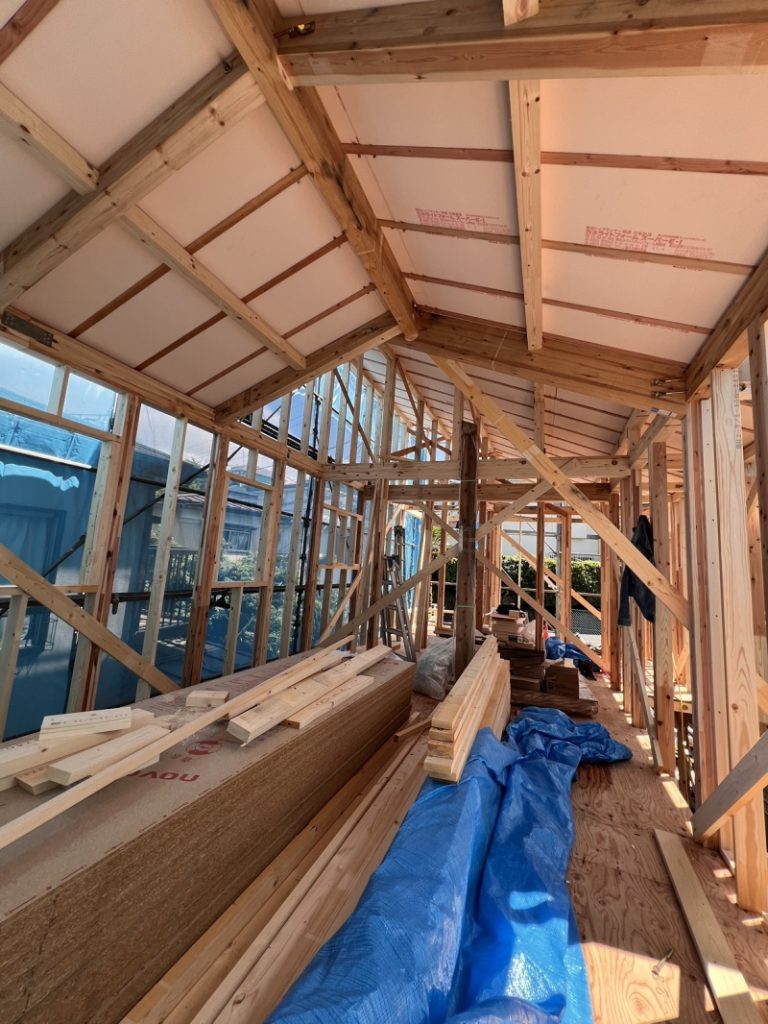

2024.05.16|上棟完了|木造住宅の骨組み

上棟と屋根工事が無事完了しました。

柱や梁を組み立て、棟木を上げる工程で、建物の骨組みが完成します。
ここで建物の形がはっきり見えてきます。

町田市の新築戸建てがいよいよ立体的になりました。

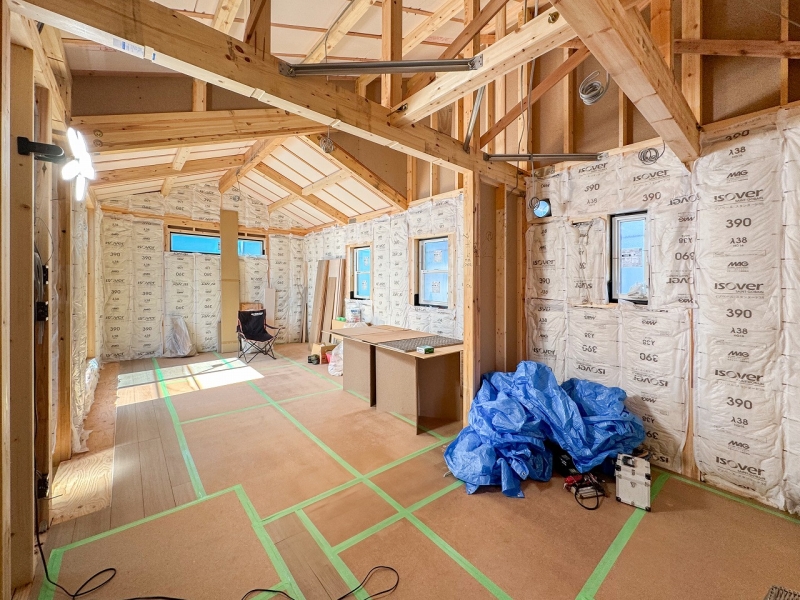

2024.06.16|木工事|断熱材・フローリング施工

現在は木工事が進行中です。

壁には断熱材を施工し、
夏は涼しく、冬は暖かい住まいを目指します。

床にはフローリングを張り、
木の温もりを感じられる内装に仕上げています。

2024.07.15|キッチン施工|内装工事進行中

キッチンカウンターの施工も進行中。

壁・天井ボードの施工が進み、
室内空間の全体像が見えてきました。

家族との時間を楽しめる対面式キッチン設計です。

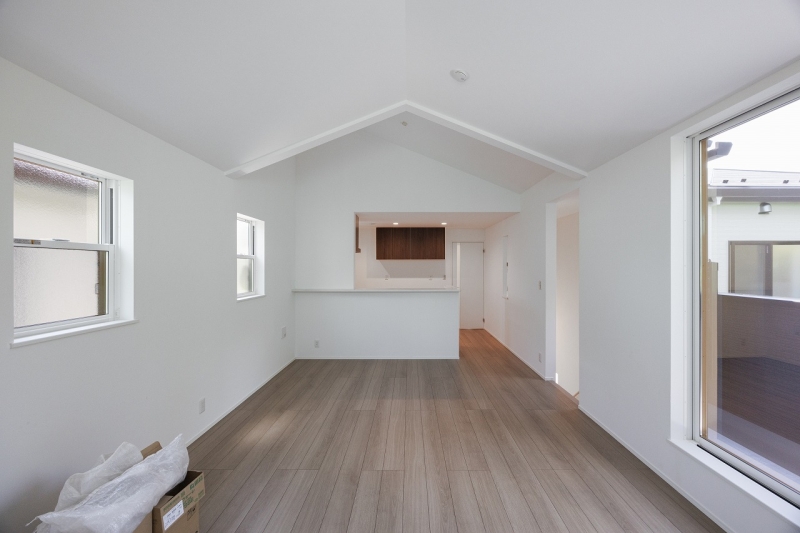

2024.09.15|完了検査合格|建築基準法適合

建物完成後、完了検査を実施。

第三者検査機関が
・間取り
・寸法
・設備
・構造
を確認し、無事合格しました。

検査済証が発行され、正式な建物として使用可能となります。

2024.10.15|外構工事|駐車スペース付き住宅

外構工事もほぼ完了。

駐車スペースを備えた新築戸建てとして、生活動線を整えています。

内見も随時受付中です。

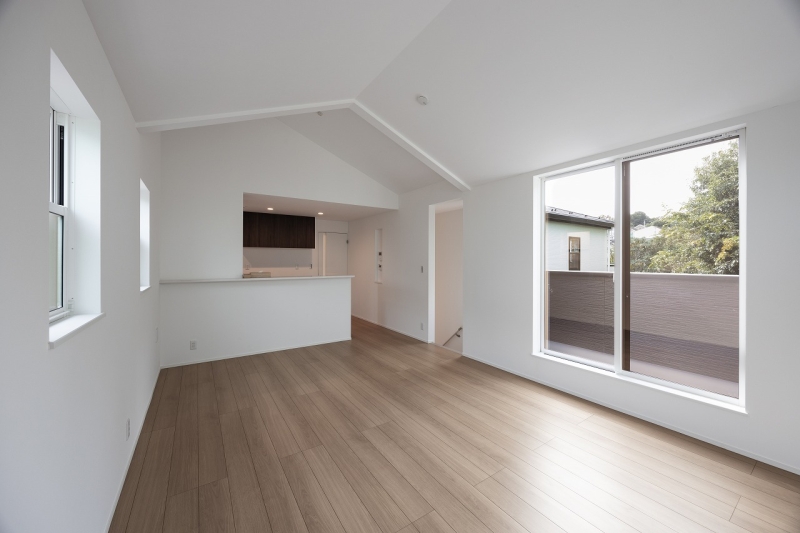

2024.10.30|竣工|町田市新築建売住宅完成

小物取り付け・塗装工事を終え、無事竣工しました。

東京都町田市での新築一戸建て施工事例として、
基礎から完成まで丁寧に仕上げました。

現在、内見受付中です。
鶴川駅エリアで新築住宅をお探しの方は、ぜひ現地でご体感ください。
